三坝电站灾后首台机组成功并网

作者:时间:2024-08-21

2024年8月14日06:16,公司所属三坝电站灾后首台发电机组成功并网运行!标志着历时21天的灾后恢复工作取得实际成效。

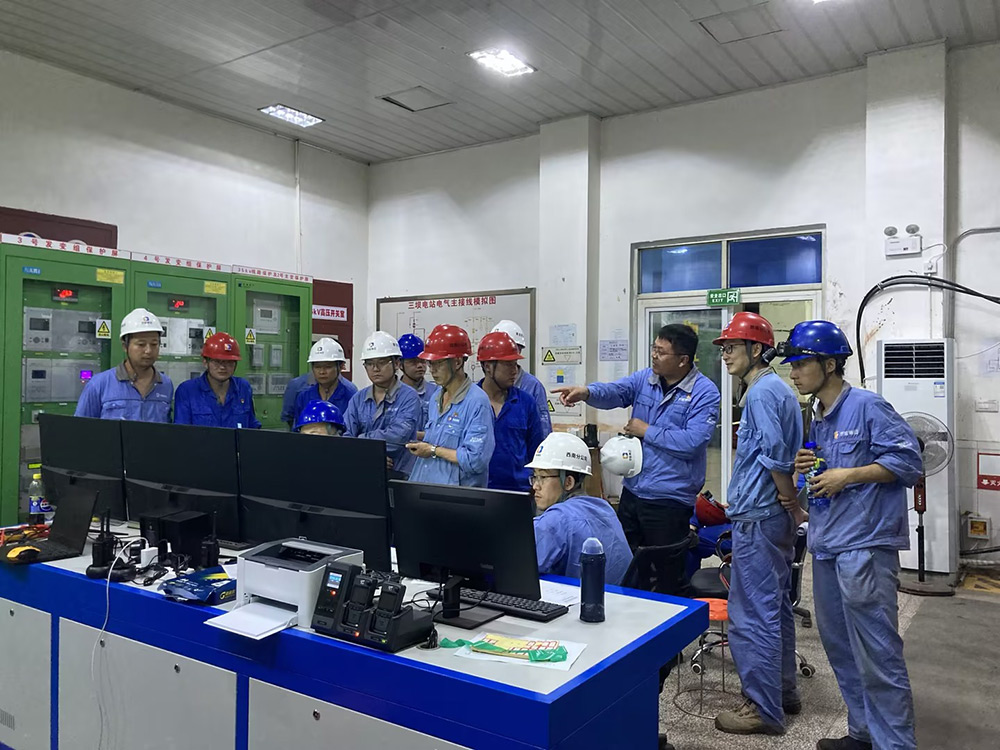

并网前夕,曙光初现。经过无数个昼夜的奋战,8月13日,电站的灾后恢复工作终于迎来了关键时刻——并网测试。这不仅是技术上的挑战,更是对测试人员毅力和耐心的考验,每一次设备的启动,都凝聚着全体抢修人员的心血,每一次测试成功与否都紧紧牵动着西南分公司干部员工的心。经过整整一个通宵的奋战,2号机组各项数据均在规定范围内,满足并网条件,最终于2024年8月14日06时16分,成功并入电网。

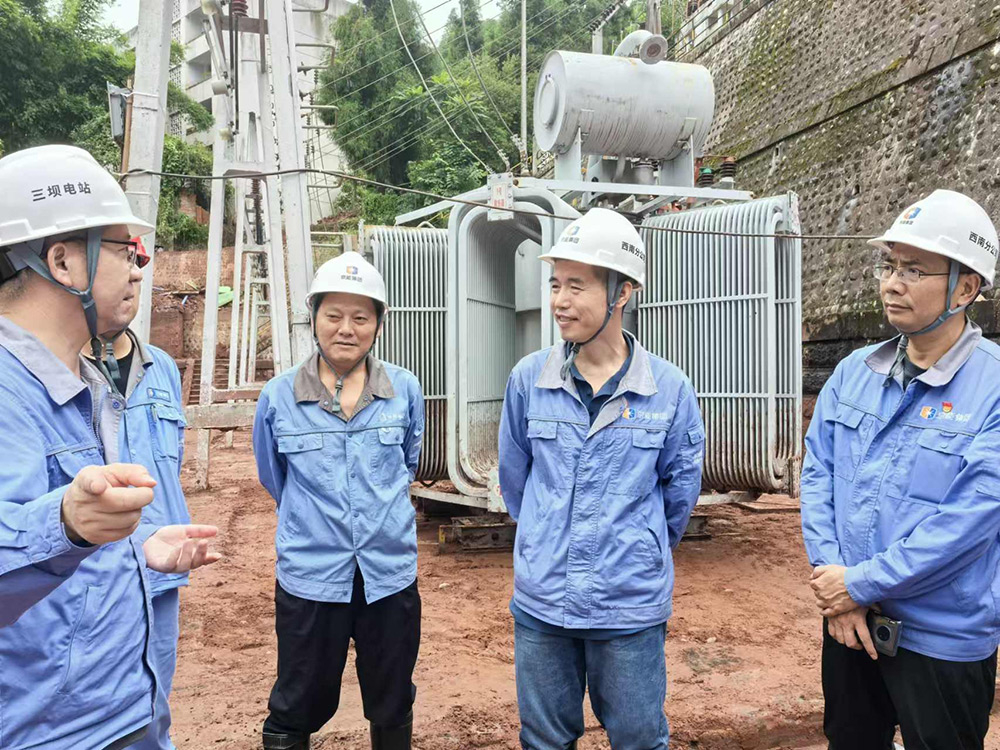

三坝电站7月24日遭受泥石流灾害侵袭后,公司党委书记唐任宗于凌晨第一时间赶赴现场,疏散人员后立即进行抢险工作部署,随后灾后恢复工作紧锣密鼓地开展。由于泥石流对电站造成的损害极为严重,此次灾后恢复工作工程项目多,风险大,为保证工作顺利开展,公司党委书记唐任宗,公司党委副书记、总经理王超智数次深入现场,对抢修工作进行详细周密的安排部署。

参与灾后恢复的抢修人员分为各个小组有序开展工作,全体抢修人员坚持“万无一失保安全,一丝不苟抓质量,有序组织控进度”的管理方针,严格落实安全生产责任制,把“做细、做实”贯穿至抢修工作的全过程,坚持做到开工前有计划,施工中有方案,完工后有验收,全程不留缺陷。

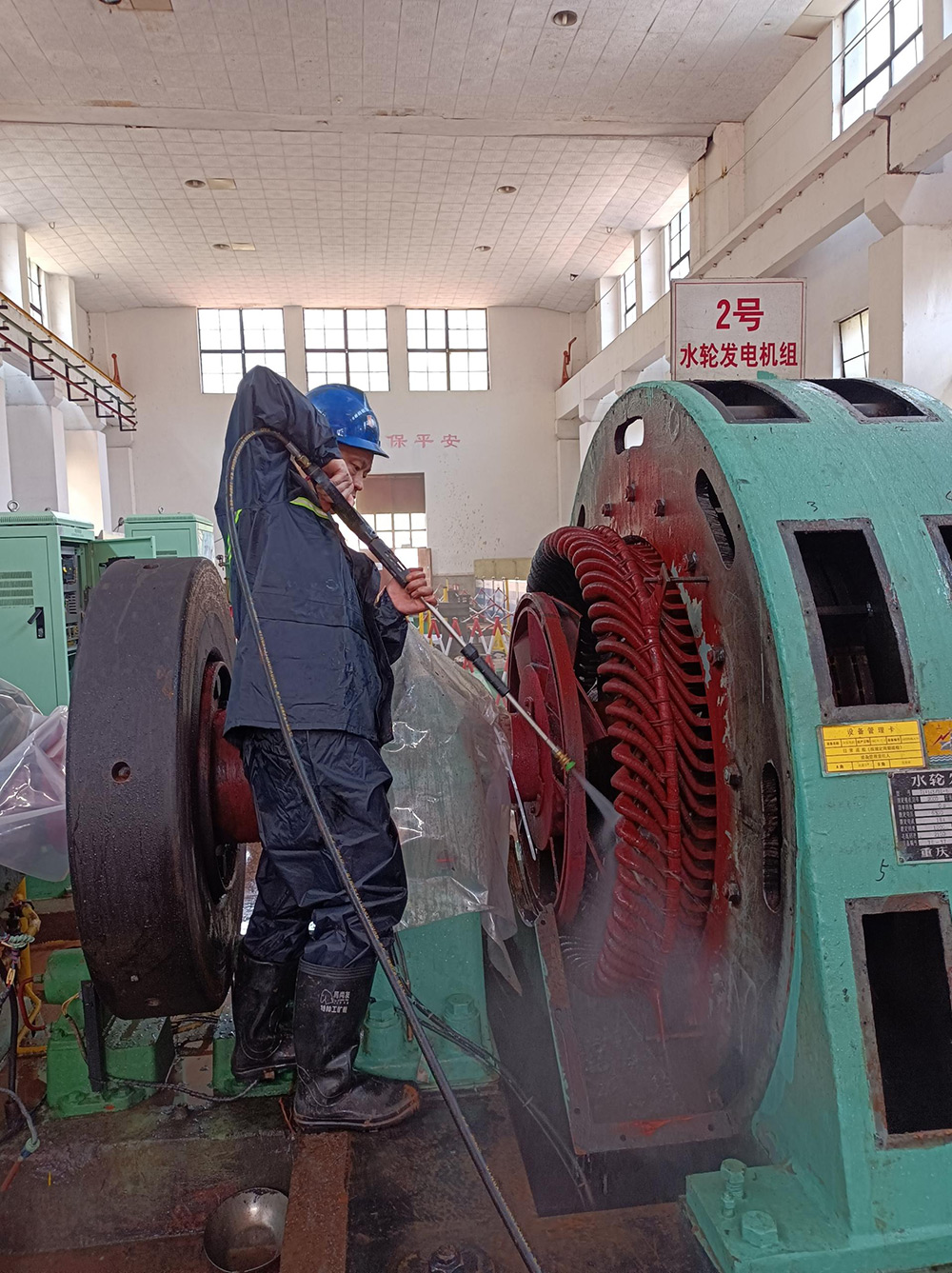

各小组均按照预定的时间节点完成了包括厂区清淤、厂用电恢复、公用部分恢复以及机组恢复等关键任务,最终促成2号机组成功并网。

三坝电站2号机组的成功并网是此次灾后恢复工作中迈出的重要一步,是三坝电站恢复生产的一个重要里程碑,充分体现了西南分公司员工迎难而上的气魄和舍我其谁的担当。下一步,三坝电站灾后恢复工作小组将密切关注各时间节点,迅速推进1号、3号和4号机组的并网工作。
